Entre el 15 y el 17 de julio, la Procuraduría hizo una visita a HidroItuango, para verificar el estado de los instrumentos de gestión del riesgo del proyecto y fortalecer la articulación institucional.
En la visita técnica, que incluyó una mesa de trabajo y un recorrido por las instalaciones, participaron las Empresas Públicas de Medellín (EPM) y los Consejos Departamentales de Gestión del Riesgo de Desastres de Antioquia, Bolívar, Córdoba y Sucre.

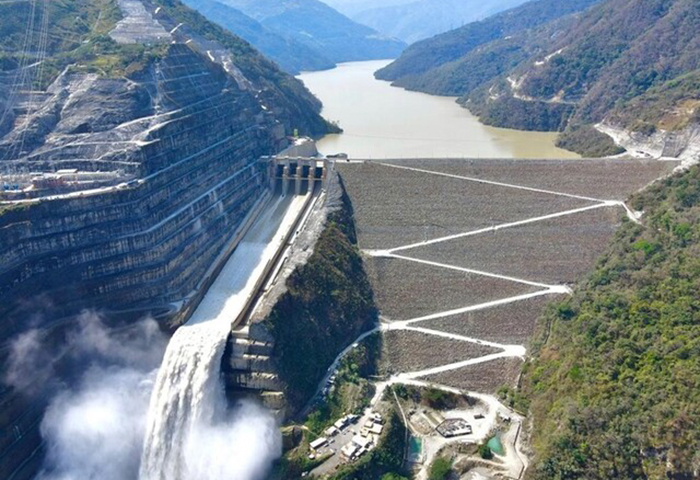

Según constató la entidad en la visita, el proyecto registra un avance del 95,70 % en cuanto a la construcción y montaje de las unidades 5 a la 8, mientras que las unidades 1 a 4 ya operan comercialmente aportando 1.200 MW al sistema interconectado del país.
HidroItuango cuenta con un Plan de Gestión del Riesgo de Desastres.
La Procuraduría ha realizado ya siete visitas de control y formulado más de 33 requerimientos. Aunque el 82 % de los municipios que se encuentra en el área de influencia del proyecto cuenta con un plan de gestión de riesgo, persisten rezagos por falta de recursos.
La Procuraduría y las demás entidades que participaron en la visita acordaron unos compromisos para cerrar la brecha de articulación con los municipios.
Entre estos, EPM se comprometió a planear un simulacro con los municipios de los cuatro departamentos para verificar el Sistema de Alerta Temprana del proyecto.
// COLPRENSA
